装修合同这事,真不是“看不懂就随便签”。

低价诱饵把人勾进来,增项像打地鼠,工期一拖再拖,最后钱花了心还累。

合同就是家的法律护身符,签对了,钱稳、工期稳、质量稳;签错了,踩坑一连串。
这篇把合同里的关键条款拆成能落地的操作清单,照着改,能避掉九成的坑、少跑腿、少花冤枉钱。
踩过的坑最能长记性:有次冲着“全包999”,结果报价把水电、防水、找平都拆成小项,结算多了两万;工期写“预计45天”,一延期没人认账;材料写“高端品牌”,现场一看全是杂牌。
后来请律师朋友帮着把条款一条条拧紧,效果立竿见影。
把经验交给你,不必再试错。
报价单与材料明细这一步,是地基
- 适用位置:全屋材料、水电、泥木、油漆、五金件、辅料。
- 作用优势:防止以次充好、偷梁换柱;发生争议有据可依。
- 操作注意事项(避坑重点):
- 关键词:白纸黑字、品牌型号、假一罚十。

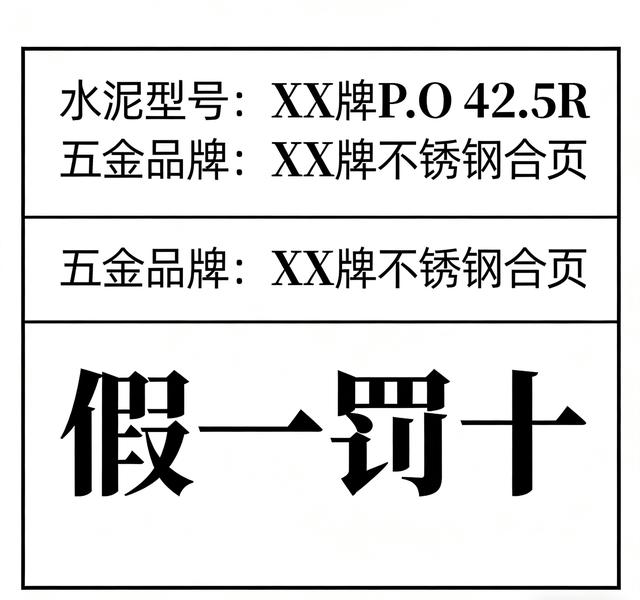

正确做法是逐项写清:水泥P.O 42.5、腻子“耐水型”、管材PPR某品牌某型号、开关插座型号、合页/门锁品牌与型号、瓷砖规格和等级、乳胶漆色号和批次。
写进违约责任:“材料与约定不符,假一罚十,且更换为约定品牌型号。
- 错误做法:写“高端材料/优质工艺”。
模糊词一律删掉或具体化。
- 报价单要先审后签合同,报价就是合同的“骨架”,报价含糊,合同必埋雷。
增项与变更管理要用“闭口合同”锁总价
- 适用位置:所有工种的变更、新增项目、工艺拆分。
- 作用优势:杜绝“拆分报价、多次收费”,把总价锁住。
- 操作注意事项(避坑重点):
- 关键词:增项上限、审批链、书面变更。
在合同里写清:增项总额不超过合同总价的5%,任何变更需提前书面确认,含价格、工期影响;未书面确认的变更不予结算。
- 错误做法:项目经理口头说“加点项没多少钱”。
口头承诺一律无效。

- 正确做法:闭口合同=锁总价(含已知必要项),把容易被拆的工艺合并为打包价,比如“全屋找平含辅材与人工”。
工期与验收节点必须量化到日,延误按比例赔
- 适用位置:开工、完工、水电/泥木/油漆等节点验收。
- 作用优势:进度可控,延误有赔偿,不拖你房租和时间。
- 操作注意事项(避坑重点):
- 关键词:节点日期、0.2%/天、补充协议。
明确写开工日期、完工日期,每个节点的验收日期精确到日。
写进违约金:工期延误每天赔合同总价0.2%,并写进补充协议,盖章生效。
- 验收标准挂钩国家规范:墙面平整度误差≤3毫米;阴阳角方正,空鼓控制;防水闭水24-48小时不渗;水电线管横平竖直,强弱电分离。
- 错误做法:写“预计”“尽快”。
这类词都是漏洞。
- 正确做法:日期+比例+标准三件套齐备。
付款与质保用“3331”,尾款做质保金
- 适用位置:付款节点、质保期限、质保金约定。
- 作用优势:控风险、促质量,避免“钱付完工地烂尾”。
- 操作注意事项(避坑重点):
- 关键词:3331、尾款≥10%、节点验收。

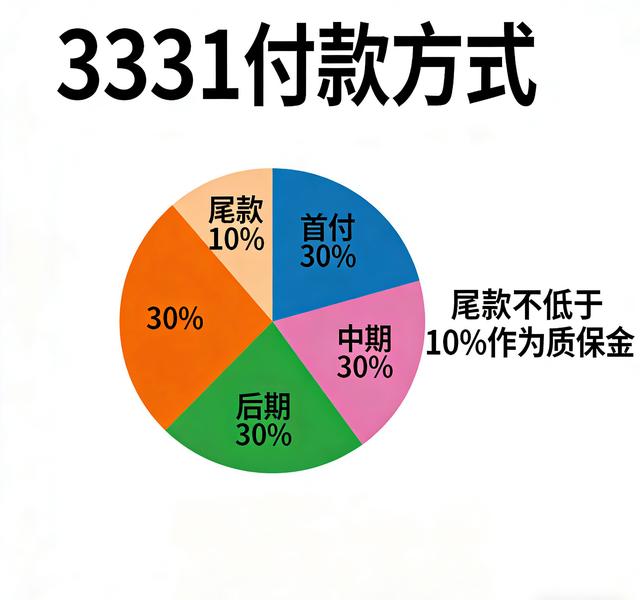

采用3331付款方式:开工付30%,水电验收合格付30%,泥木验收合格付30%,完工后油漆收尾并综合验收合格付10%。
尾款不低于10%作为质保金,约定质保期满且无质量问题再结清。
- 质保期限写死:防水工程5年,整体装修保修2年,电器按三包执行;增加响应时效:“报修48小时内上门,逾期按每日50-200元违约金”。
- 错误做法:前期多付、未验收先付。
- 正确做法:每次付款前必须有书面验收单并拍照留存。

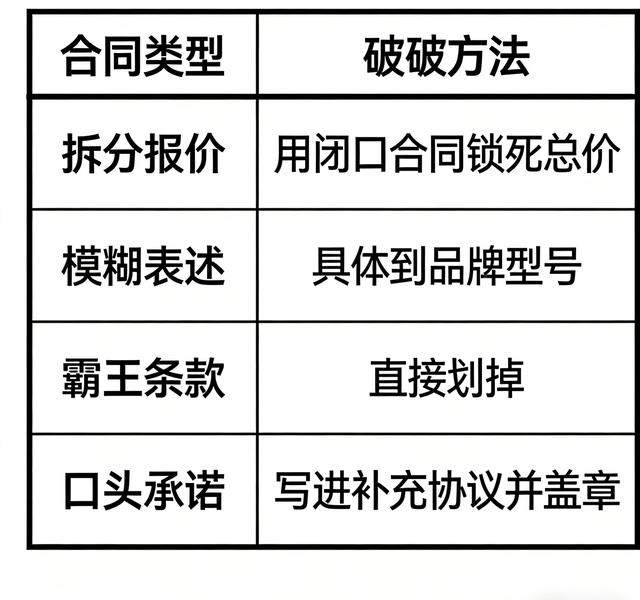

清理霸王条款与模糊表述,别稀里糊涂放弃权利
- 适用位置:合同正文、补充协议、附件。

- 作用优势:避免“先签字后维权受限”,争议时不被反制。
- 操作注意事项(避坑重点):
- 关键词:删条款、具体化、保留追责。
删掉或修改“提前签验收单”“视为合格”“放弃追责”“工期仅供参考”等霸王条款。
- 所有承诺落地:口头承诺必须写进补充协议,项目经理签字、公司盖章,否则不作数。
- 提前约定违约处理:材料不符、工期延误、质量不达标的赔付与整改时限写具体。
证据留存与沟通机制,维权靠“链条”
- 适用位置:施工全流程、验收、结算。
- 作用优势:出现争议时,证据闭环快速解决。
- 操作注意事项(避坑重点):
- 关键词:每日照片、微信群、文字确认。
每天现场拍照/视频归档,按日期和工序命名;建立微信群,把重要事项用文字确认,避免电话口头。
- 验收单据:节点验收单、隐蔽工程拍照(管线走向、防水闭水)、材料进场单据留存。
- 结算表:按合同与变更单逐条核对,签字盖章后留存一份原件或加盖复印件。
盖章签署与资质核验,是合同生效的“命门”
- 适用位置:签约当天、收款账户、授权文件。
- 作用优势:保证法律效力、责任可追溯。
- 操作注意事项(避坑重点):
- 关键词:公司公章、对公账户、授权书。
合同必须加盖公司公章,拒绝个人签约或业务员私章;收款走公司对公账户,避免私人卡。
- 核验资质:看营业执照、经营地址、与合同抬头一致;项目经理/设计师如代签,要有公司授权书。
- 错误做法:“图省事”私下签字转账。
- 正确做法:正规流程、正规章、正规账户。
正确做法 vs 错误做法,对比记心里

- 材料条款:正确=品牌+型号+规格+假一罚十;错误=高端/优质等模糊词。
- 增项管理:正确=闭口合同+增项≤5%+书面变更;错误=工艺拆分+口头加钱。
- 工期赔付:正确=日期到日+0.2%/天+补充协议盖章;错误=预计/尽快。
- 付款质保:正确=3331+尾款≥10%质保金+验收后付;错误=前期多付、尾款过低。
- 证据链:正确=每日留痕+微信群文字确认+验收单据;错误=只靠口头。
- 盖章资质:正确=公司公章+对公账户+授权文件;错误=个人签约。
收个尾,关键再强调一次:合同不是给公司看的,是给你的钱袋子和安心权看的。
把报价、增项、工期、验收、付款、证据、盖章七件事拧紧,施工再怎么“会说”,也绕不过条款。
实操口诀,走到哪都能用
- 一看报价,品牌型号写到死;假一罚十别心慈。
- 二锁增项,总额不超5%;变更必须书面批。
- 三定工期,节点到具体日;延误赔0.2%/天写进补充里。
- 四明验收,标准挂国家规;墙平≤3毫米不含糊。
- 五管付款,3331最合适;尾款≥10%当质保金。
- 六抓证据,每日留痕不放过;群里文字说清楚。
- 七盖公章,公司章与对公付;授权文件要齐乎。
行动建议就三步:
- 把你手里的合同和报价拿出来,按上面清单逐条对照,缺啥补啥,能补充协议就补充协议,务必盖章。
- 开工前,把微信群建好、验收节点和付款节点写在墙上,现场每天拍照归档。
- 发现霸王条款或模糊词,立刻要求修改;不同意就换公司,别心软。
你家装修遇到过哪些合同坑?
留言曝出来,一条条帮你拆解,按这套清单去改,少花冤枉钱、准时拿钥匙,就是最实在的装修幸福。
