墙面抹灰工程

彩虹网

内墙抹灰工艺流程:基层处理→挂网→墙面灰饼→窗内侧墙灰饼→洞口基层处理→甩浆/涂刷界面剂→打底→分层抹灰→成型及养护

墙面抹灰工程

墙面抹灰工程

做法说明:

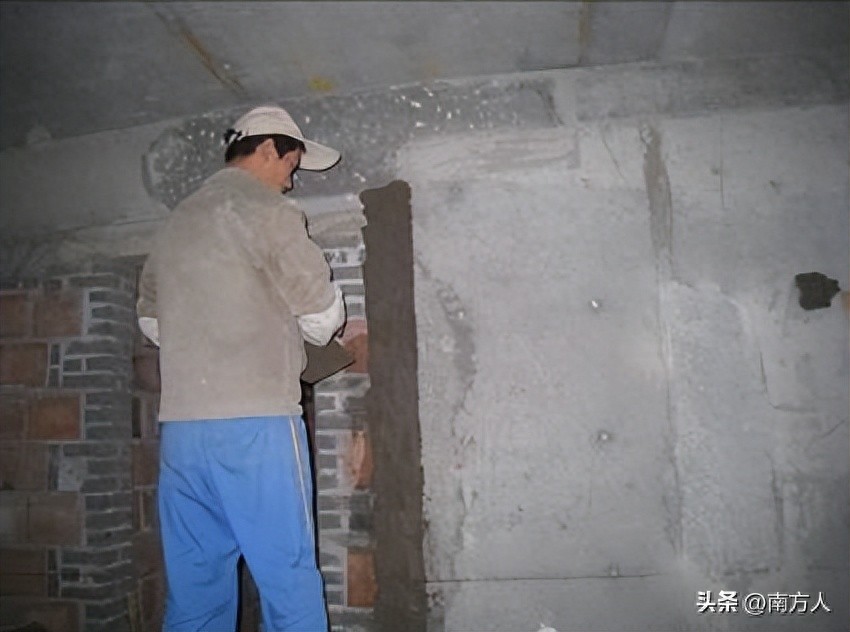

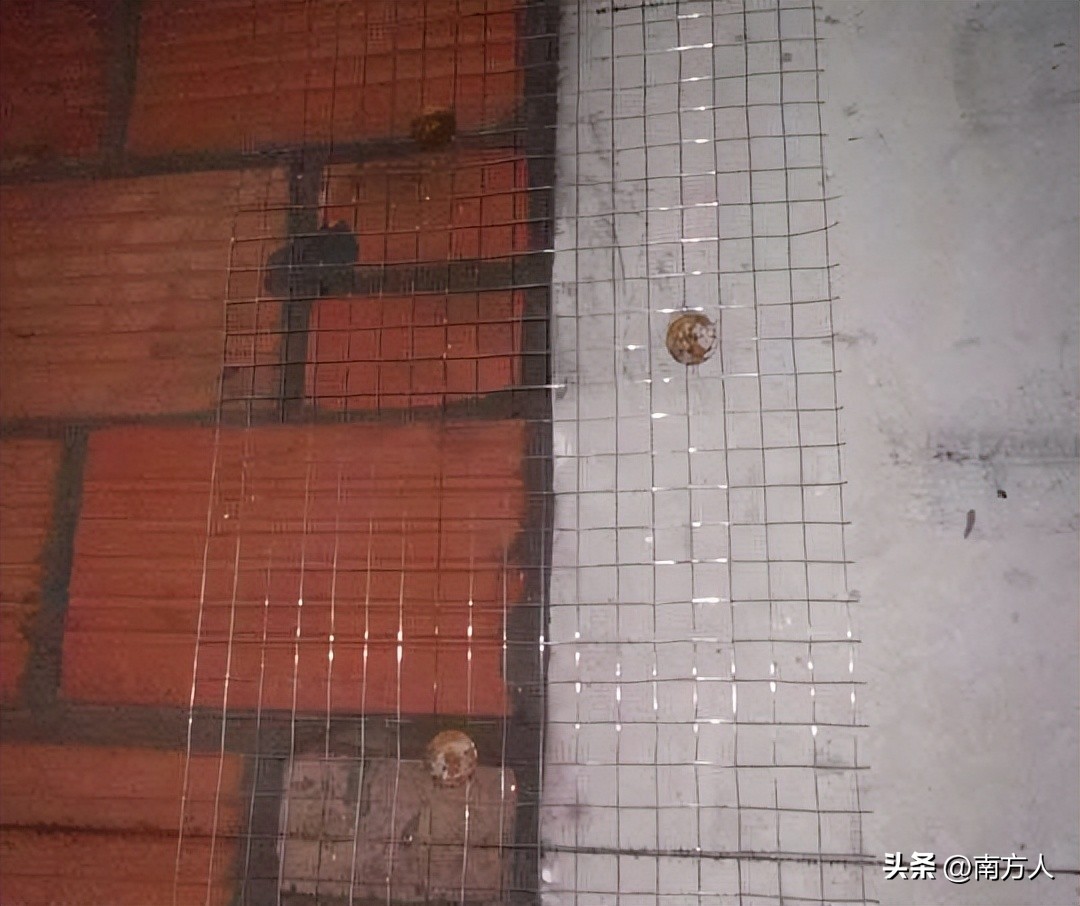

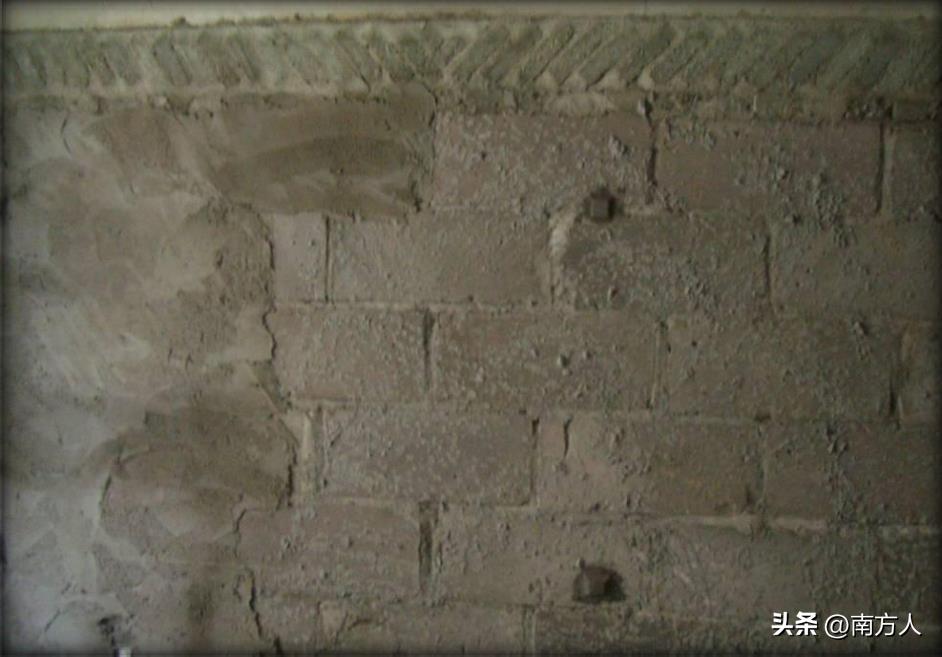

1. 不同材质墙体交界处(含管线槽封堵处)基层找平后方可钉镀锌钢丝网(12.7*12.7 网格)、丝径 0.5mm,搭接宽度每边不小于 100mm。

2. 钢丝网铆钉应为梅花状设置,间距不应大于 200mm,铆钉应有垫片。

3. 挂网要求基层平整,挂网牢固可靠,搭接面每边各一半设置。

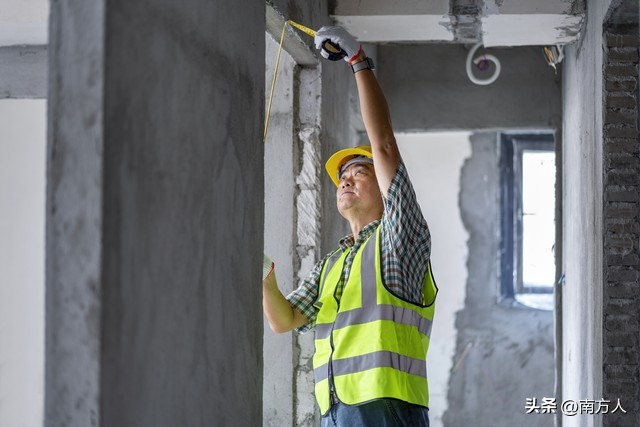

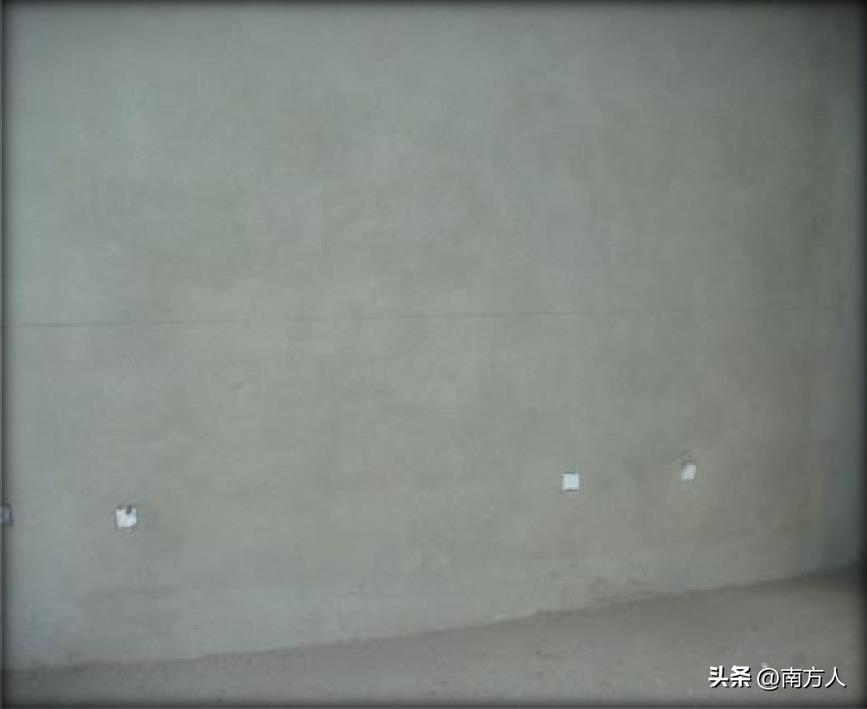

4. 打灰饼:定位放线,确定灰饼顶平面。灰饼设置规范统一、间距合理,有灰饼控制线。

墙面抹灰工程

墙面抹灰工程

做法说明

1. 抹灰前应对门窗等洞口内外侧贴灰饼,阴阳角须设灰饼,抹灰时应与大面抹灰一次成活;大面灰饼不少于两排,间距≤1800mm;

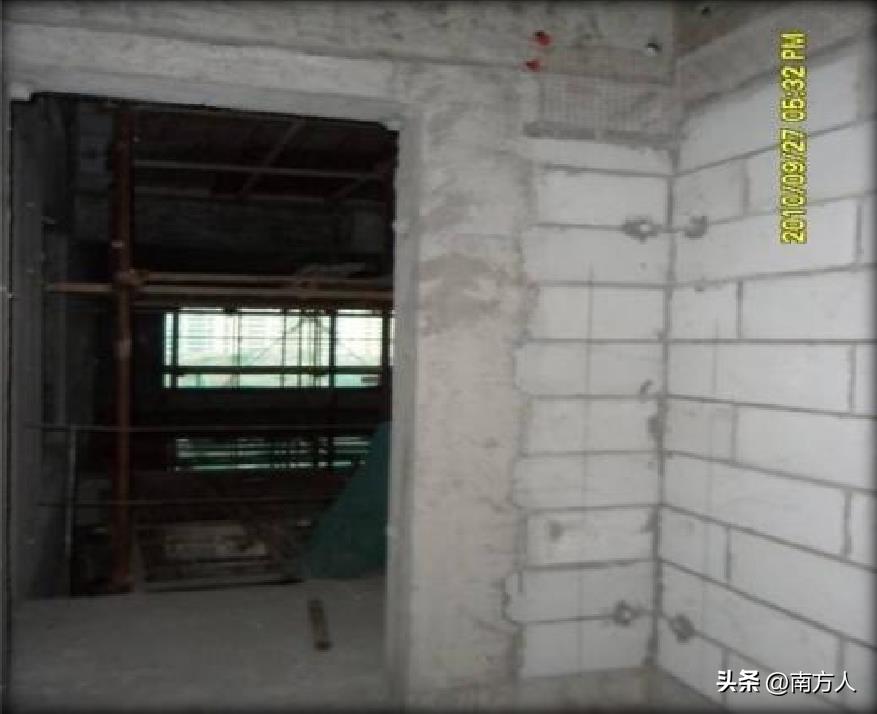

2. 梁底、飘板天花:拉水平线或贴饼进行抹灰;当梁宽度、飘板天花进深尺寸≥400mm 时,必须通过贴饼控制水平度、平整度;

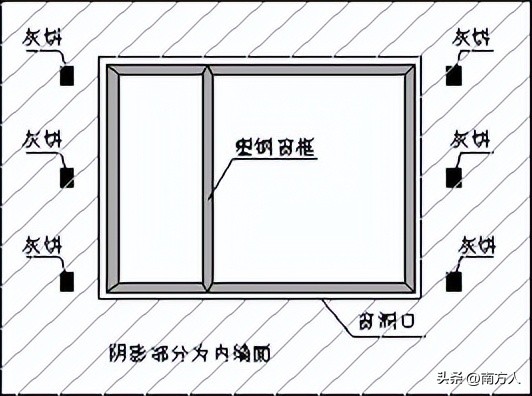

3. 外门窗洞口内侧墙面必须在两侧的上中下共设置 6 个灰饼。

墙面抹灰工程

墙面抹灰工程

做法说明

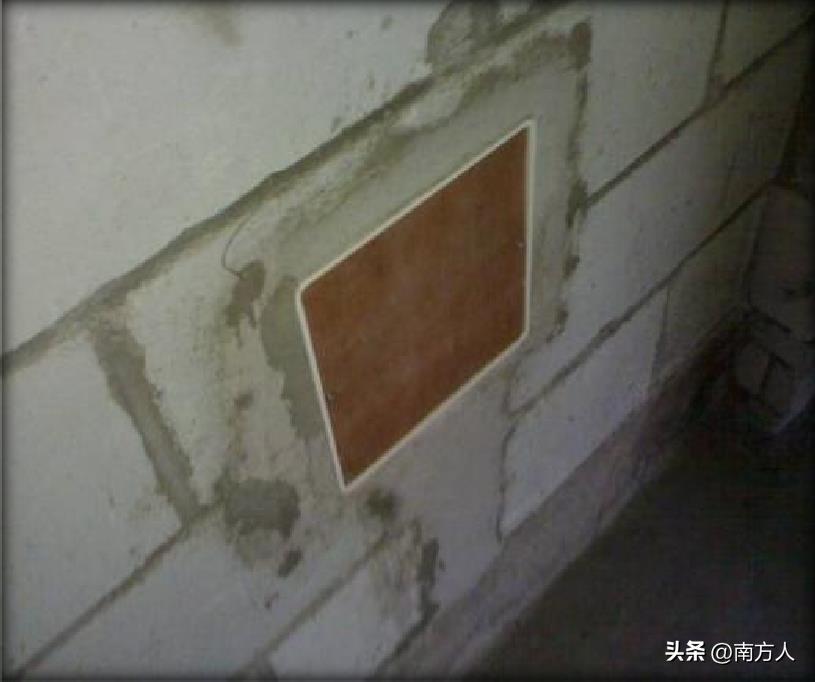

1. 根据灰饼点对砌体中的线盒预留进行调整固定,应考虑与以后抹灰层相平;抹灰前,电箱、电盒须做保护盖或塞泡沫块进行保护,防止抹灰过程 中被砂浆污染;

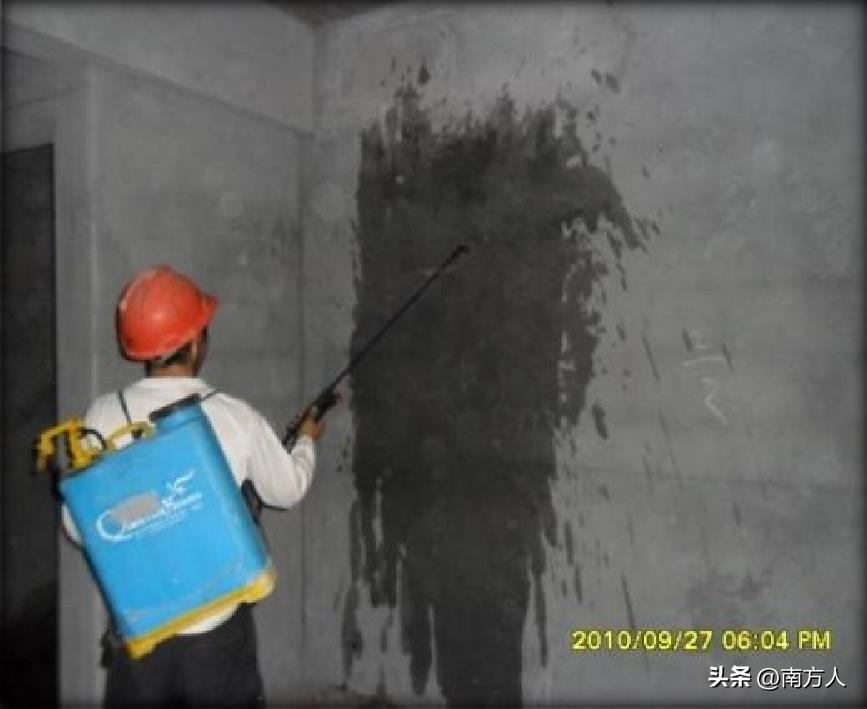

2. 混凝土墙面须涂刷界面剂或刷素水泥浆,待素水泥浆到达一定强度后方可进行抹灰作业。

3. 抹灰前基层必须湿润。

4. 抹灰前对加气砼砌块基层进行处理。其做法是:浇水一遍,冲刷去墙面渣末。杜绝基层底部清理不干净或不彻底就开始抹灰,抹灰前不再浇水。

墙面抹灰工程

墙面抹灰工程

做法说明

1. 抹灰应严格按设计要求遍数成活,设计没有明确要求的应按如下工艺进行:

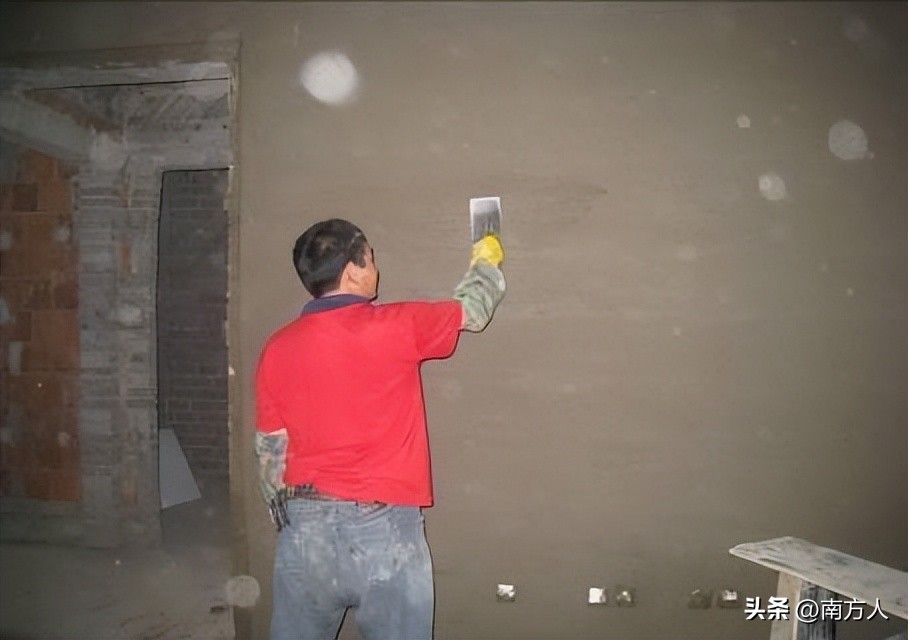

(1)大面积抹灰前应设置标筋。抹灰应分层进行,每遍厚度宜为 5~7mm。 抹水泥混合砂浆每遍厚度宜为 7~9mm。

(2)当抹灰总厚度超出 35mm 时,应采取加强措施。

(3)抹灰间歇时间应待前一次抹灰终凝后进行,不得连续作业 。

2. 室内墙面、柱面和门洞口的阳角做法应符合设计要求。设计无要求时,应采用 1:2 水泥砂浆做暗护角,其高度不应低于 2m,每侧宽度不应小于 50mm。

墙面抹灰工程

墙面抹灰工程

做法说明

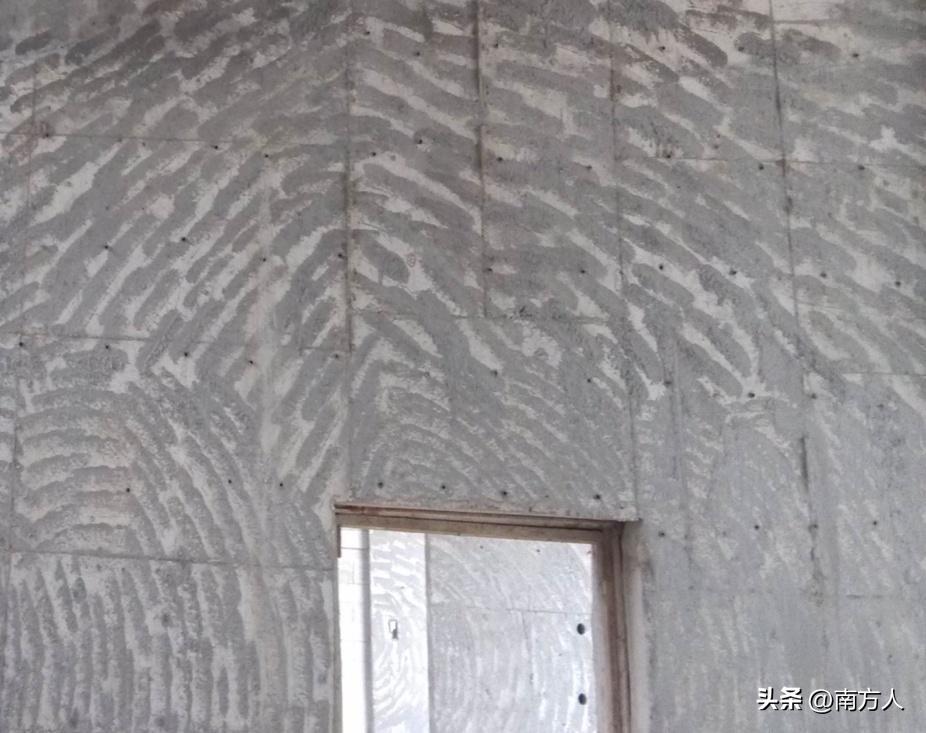

1. 表面光滑、洁净、接槎平整,分格线应清晰。

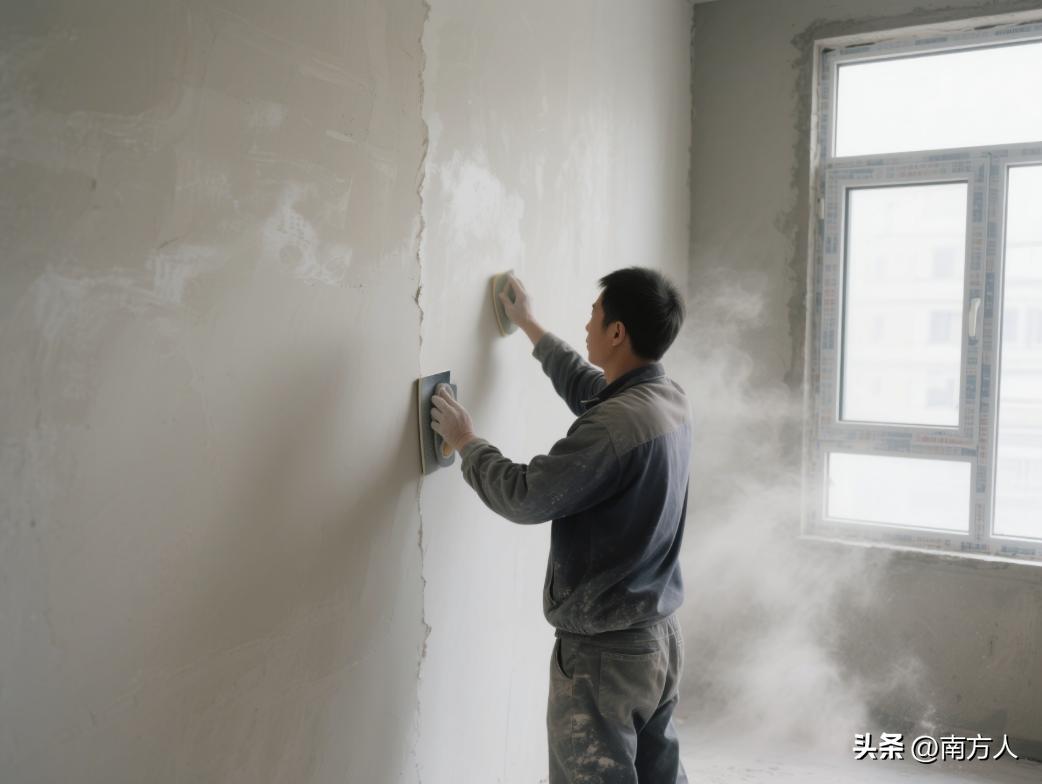

2. 颜色均匀一致,压纹平顺,无起砂,直线平顺,曲线平滑。落地灰清理干净。收边收口部位,边缘整齐。

3. 将测量数据标在墙上。做到随抹、随测、随纠偏;抹灰收面后,须在抹灰干硬之前完成实测、整改。

4. 外墙面抹灰层按设计要求间距设置分隔缝,缝的位置尽量设在楼层梁板范围内。

5. 抹灰层在凝结前,应防止快干、水冲、撞击和震动。

6. 抹灰完成后注意成品保护,并及时浇水养护,最好采用农用喷雾器。普通砂浆抹灰后 7 天内采用喷雾器湿水养护。

墙体抹灰是建筑工程中关键的装饰与保护工序,直接影响墙面平整度、耐久性和美观性。以下是国家标准《建筑装饰装修工程质量验收标准》(GB 50210-2018)和《抹灰砂浆技术规程》(JGJ/T 220-2010)的施工工艺要点。

墙面抹灰工程

一、施工准备1. 材料要求2. 基层处理3. 找规矩(贴灰饼、冲筋)二、抹灰施工流程1. 分层施工(一般分底层、中层、面层)2. 操作要点底层抹灰:砂浆稠度宜为90~110mm(手握成团,落地松散)。用力压实,确保与基层粘结牢固。中层抹灰:待底层稍干(手指压无痕)后施工,用刮杠刮平。预留面层厚度,避免反复修补。面层抹灰(罩面):中层6~7成干时施工,用铁抹子压光2~3遍至无抹痕。高级抹灰可掺入纤维提高抗裂性。3. 细部处理

墙面抹灰工程

三、养护与验收1. 养护2. 验收标准(GB 50210-2018)四、常见问题与防治五、特殊墙体抹灰注意事项加气混凝土砌块墙:需用专用界面剂或聚合物砂浆,避免普通砂浆吸水过快导致空鼓。混凝土剪力墙:涂刷界面剂(如108胶水泥浆)增强粘结力。外墙抹灰:掺防水剂或纤维抗裂,并设置分格缝(间距≤3m)。总结

墙体抹灰施工需严格把控基层处理、分层抹灰、养护三个关键环节,确保无空鼓、开裂、平整度达标。建议施工前做样板墙,验收合格后再大面积展开。
