一张装修合同审核示意图把关键条款摆在明面上,把材料品牌型号写清,把增项设上限不超过总价5%,把工期延误每天赔0.2%落到纸面,把水电、泥木、油漆的验收节点一条一条定好,很多家庭关心的“钱袋子”和“安心权”就有了落脚点。

装修合同别瞎签;照着这张“避坑指南图”审核,省心省力又省钱

业内律师认可这份方式,因为它把装修里最容易出问题的环节抓住了。

装修合同别瞎签;照着这张“避坑指南图”审核,省心省力又省钱

合同是家的法律护身符,签对了,低价诱饵、增项加价、工期拖延这类问题就不容易靠近。

报价单是合同的底稿,先审报价,再签合同,顺序不能颠倒。

很多人习惯听口头承诺,觉得经理拍胸脯就稳了,到了现场一遇材料替换、工艺临时加码,嘴上说过的事找不到凭证。

把每一袋水泥的型号写清,把每一片瓷砖的品牌和规格写清,把五金的品牌、产地、型号写清,用白纸黑字约定“假一罚十”,就等于把材料换货的门锁上。

写清计量单位和做法,比如电线按米计量,涂料按平米计量,木作按延米计量,工艺说明里把基层处理、背涂、加固方式说清,偷工减料就没有空子可钻。

变更留一条正规通道,超过合同范围的增项必须先出书面变更单,写明图纸、数量、单价、总价、工期影响,经双方签字盖章,再施工,这样价钱和工期都能控住。

工期是装修里的定盘星。

把工期拆成阶段,把每个阶段的验收日写到合同里,水电隐蔽工程完了当天验收,泥木阶段完了当天验收,油漆阶段完了当天验收,验收不合格不准转下道工序,现场不合格项列清单,整改到位再继续干。

工期延误赔付写清,延一天赔总价的0.2%,总价二十万,一天就是四百元。

这不是抽象数字,这是对施工组织的提醒。

节假日算不算工期,雨雪天算不算工期,不可抗力怎么认定,补充协议写清,少走扯皮。

付款比例用“3331”,三次付款各占三成,最后一次一成作为尾款,尾款不低于总价的10%,质保金有握手,心里不慌。

每一次付款都对应一个验收节点,验收合格再付,付钱和质量挂钩,施工队就会重视标准。

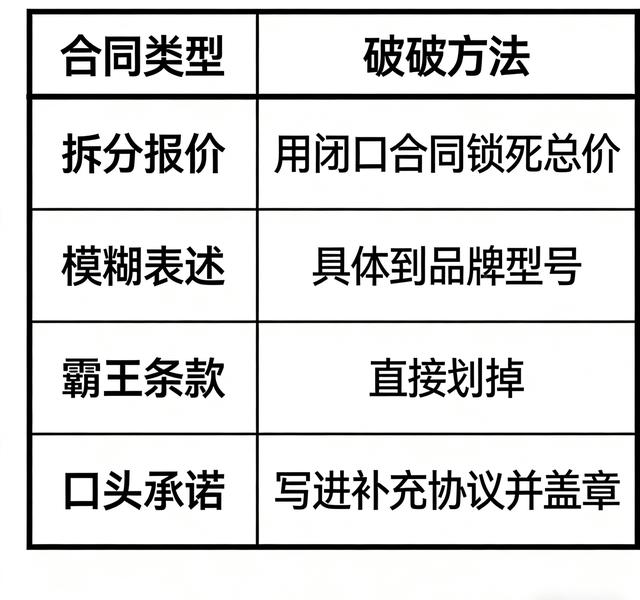

报价拆分是常见陷阱。

把一项工艺拆成多项收费,比如找平、挂网、腻子、打磨各自开价,看起来每项不多,合在一起就超出预算。

闭口合同能锁住总价,把项目和单价挂上钩,除非业主书面确认变更,否则总价不动。

模糊表述容易藏猫腻。

“高端材料”“优质工艺”这类词没有意义,合同里要落到品牌、型号、等级、性能指标,比如板材环保等级落在E0或E1,甲醛释放量有数值,瓷砖吸水率有指标,涂料VOC含量有标准,一眼就能看懂。

霸王条款对业主不公平,提前签验收单、完工即视为合格、放弃追责,这些内容要划掉。

口头承诺没有法律效力,所有约定写进补充协议,经理签字,公司盖章。

印章是“法律纽扣”,没有它,一切承诺都不紧。

证据是维权的底气。

每天拍施工照片,手机里按日期归档,水电走线、管道封槽、防水闭水试验、吊顶龙骨加固、墙地瓷砖铺贴,用照片留住现场。

微信群聊记录保存,沟通内容用文字写明,不靠语音,方便后期调取。

每次验收出书面验收单,双方签字,合格与否在纸面,标准有参考。

国家验收规范是基础,墙面平整度误差不超过三毫米,阴阳角方正,地砖敲击空鼓率控制在规定范围,防水闭水试验至少二十四小时,渗漏就是不合格。

装修合同别瞎签;照着这张“避坑指南图”审核,省心省力又省钱

不能只看外面好看,里面的隐蔽工程是真功夫。

质保期限一并写入合同,防水工程五年,装修整体保修两年,电器按三包执行,保修响应时间写清,接到报修几天到场,几天内修复,处理方式有哪些,责任范围在哪里,细节都要落地。

费用的透明靠变更管理。

每一项变更用书面单据记录,变更单上有图、有量、有价,有工期影响说明,有相关责任人的签字和公司的印章,少了任何一项都算流程不完整。

总价增幅设上限,不超过合同总价的5%,超过就触发重新评审,业主有权拒绝。

市场材料价格有波动,可以约定价差封顶,比如重要材料价格波动在5%以内由施工方承担,超过部分双方协商,避免材料涨价成为随意加价的理由。

品牌替换要守规则,原定品牌缺货,替换到同价位同等级,替换前把样品和参数给业主确认,用书面记录保存,差价清清楚楚,少了糊涂账。

工地管理牵动邻里关系。

合同里写明安全施工措施,临边防护、用电安全、用火管理、脚手架搭设标准,谁负责谁承担,出现安全事故如何报告和处理,避免出现风险后各执一词。

文明施工有时间窗口,噪音作业在规定时段内进行,垃圾清运按照约定频次和方式执行,建筑垃圾集中堆放,出门不乱倒,清运费用写入报价,不在后期房东头上加码。

临时用水用电是否由业主提供,电费水费如何分担,工地钥匙保管方法,进出登记规则,每一条都是现场管理的基础。

农村自建房场景更要把话说在前面,很多队伍靠熟人介绍,靠老乡关系说话,熟归熟,合同要白纸黑字,谁干什么,干到什么标准,多少钱,遇到争议谁来判,村里没有物业监管,更要补充监理巡检频次,比如每周一次到场,每次检查重点是什么,发现问题如何闭环。

结算是收尾也是考验。

每次阶段验收后出中期结算单,列明本阶段完成的工程量和金额,出具增值税发票或合法票据,收据和发票不一样,发票才是税务认可的凭证,后续维权更有力。

总价三十万,付款按“3331”就是九万、九万、九万、三万,尾款不低于三万作为质保金,保留到质保约定的节点或问题处理完成。

公章是合同生效的关键,盖上公司的公章,企业才承担法律责任,个人签约风险大,现金流水不能算合同,项目经理写欠条不稳妥,遇到纠纷容易推诿。

公司要用统一合同版本,专用章与财务章存放规范,业主有权核验,正规公司不怕核验。

争议不可避免,处理路径要写清。

合同里约定争议解决方式,先按合同约定的沟通渠道发函,写明问题、诉求、处理期限,超过期限视为拒绝或逾期,随后向消保委或住建部门投诉,再往上是仲裁或诉讼。

写明管辖地,减少来回奔波。

金额不大的纠纷可以走小额诉讼程序,快、成本低。

违约金约定在合同里,质量问题产生的返工费、材料损耗、工期损失都有计算方式,别等到事后临时开价。

整改期和响应期要落到具体天数,比如收到问题三天内到场,十五天内修复,逾期按每天一定金额扣罚,这样执行有抓手。

装修行业里之所以会出现低价诱饵和增项加价,根子在竞争激烈、供应链复杂、计量方式多样。

报价做低容易接单,靠后期增项补利润,业主不懂行就吃亏。

工期拖延常出在前期方案不清,现场交付条件不到位,多工种协调不畅,遇到返工这类事,时间线就乱。

装修合同别瞎签;照着这张“避坑指南图”审核,省心省力又省钱

合同把这些前端信息定准,后端施工自然顺畅。

材料明细是防偷换的堤坝,付款节奏是控制风险的手刹,验收节点是质量的灯塔,增项上限是预算的警戒线,这四个点守住,装修风险就降下来。

很多条款可以直接拿来用,效果立竿见影。

材料条款写成这样:所有主材、辅材须明确品牌、型号、规格、环保等级,若与合同不符,施工方承担更换及由此产生的一切费用,并按“假一罚十”赔付。

工期条款写成这样:工期分阶段,水电隐蔽、泥木、油漆各阶段按合同约定日期完成,延期每日按合同总价的0.2%计违约金,验收不合格不转序。

付款条款写成这样:工程款按“3331”支付,每次支付前完成对应阶段验收并出具验收单,尾款不少于总价的10%作为质保金。

增项条款写成这样:任何增项均需书面变更单,双方签字盖章方可生效,工程总价增幅不超过5%。

质保条款写成这样:防水工程保修五年,装修整体保修两年,电器按国家三包执行,接报修后三天内到场,十五天内修复。

印章条款写成这样:本合同及补充协议必须加盖施工企业公章,未盖章的承诺无效。

农村自建房有自己的特点,施工队伍来源多,预算靠估,图纸不完整,邻里环境敏感,很多事靠人情解决。

合同是把人情变成规则的工具。

把方案落到图上,把材料落到清单,把工期落到日程,把验收落到标准,把钱落到节点,队伍安心干,业主放心看。

遇到问题不靠吵,靠条款,谁该做,怎么做,什么时候做,都在纸上,办事就越走越直。

行业在变化,标准化和透明化是趋势。

越来越多的公司用电子合同,用工程管理软件,把每天的照片传到云端,把材料批次和二维码绑定,把验收流程做成清单。

第三方监理开始走进乡镇工地,独立验收更客观。

这些工具降低了信息不对称,装修不再是“外行看热闹”,每个节点可查可证。

合同也在进化,从一纸合意变成一套工程说明书加账本,谁遵守谁有保障。

签合同这件事不需要专业词汇堆砌,抓住关键就够。

报价单先审,材料明细写透,工期节点定准,付款比例稳住,增项管理上锁,验收标准落地,证据留存到位,公章盖上,这些环节连起来,家就能稳稳地装完。

心里的话要变成纸上的话,现场的事要变成照片和签字,关系再好也要靠条款,说清楚、写清楚、盖清楚,装修就能少出意外,多出安心。

我的观点是把合同当施工说明书,用它管人、管料、管时间、管钱,这样做的家庭,装修过程会更顺,后续维保更省心。

对老年人群体更实用的办法是请子女或懂行的亲友参与审合同,遇到不懂就问,能改就改,别怕麻烦,合同是为你服务的,不是为让你吃亏的。

把这些原则用在每一单装修里,低价诱饵就守不住,增项无底洞就挖不下去,工期拖延就没有理由。

装修是把家搭起来的过程,合同是让这个过程不跑偏的尺子,用好这把尺子,家里事就顺。
